한석진건설부동산부
sjhan0531@economidaily.com
기사 제보하기
최신기사
-
-
-
-
-
-
광주대표도서관 붕괴 사고와 공정 만회 논란
광주대표도서관 붕괴 사고를 둘러싸고 시공사의 공정 만회 조치가 도마에 오르고 있다. 다만 공정 지연 상황에서 시공사가 선택할 수 있었던 대응이 과연 어디까지였는지를 두고, 공공 발주 현장의 공정 관리 방식 자체를 함께 들여다봐야 한다는 지적도 나온다. 19일 업계에 따르면 광주대표도서관 건립 공사는 계획 공정 대비 월간 공정 실적이 10% 이상 뒤처진 상태였다. 발주처인 광주시종합건설본부는 지난해 10월 말 시공사인 구일종합건설에 공정 지연에 따른 만회 대책을 요구했고, 시공사는 작업인원과 장비를 늘리고 철골 보강 작업을 동시 시공하는 방식으로 공정 회복에 나섰다. 이후 지난 11월 18일 옥상층 콘크리트 타설 과정에서 구조물이 붕괴되며 하청업체 소속 근로자 4명이 숨졌다. 건설본부가 시공사로부터 제출받은 ‘부진공정 만회대책 보고서’를 보면, 당시 누계 공정은 계획 대비 1.85%포인트가량 뒤처졌고, 월간 공정은 계획의 절반 수준에 그쳤다. 데크공사, 내부 구조체, 지하 방수·조적 공사 등 주요 공정 대부분이 지연된 상태였다. 건설본부는 준공 예정일 내 공사 완료를 강조하며 현장 공정 관리 강화를 요구했다. 시공사는 공정 지연의 원인으로 중대재해 발생에 따른 작업중지 명령, 하도급사 변경 과정에서의 인력 이탈, 현장대리인 공석 등을 들었다. 만회 방안으로는 작업인원 증원, 장비 추가 투입, 작업시간 연장과 휴일 작업, 공정 병행 시공 등을 제시했고, 발주처는 이를 수용했다. 이 과정에서 제기되는 질문은 공정 만회 자체보다도, 그 선택이 시공사의 자율적 판단이었는지 아니면 사실상 불가피한 대응이었는지다. 발주처는 사고 이후 “공사 기간 단축을 압박한 적이 없다”며 “준공 기일 준수를 요구하는 것은 필요한 행정 절차”라고 밝혔다. 광주시 역시 치적 목적의 공기 단축 주장은 사실과 다르다는 입장을 내놨다. 다만 공정이 ‘부진’으로 분류되고, 만회 대책 제출을 요구받는 상황은 현장에서는 다른 신호로 받아들여질 수 있다는 지적도 있다. 공식적으로는 공기 단축 지시가 없었더라도, 준공 기한 준수 요구와 공정 관리 강화가 반복될 경우 시공사로서는 공정 속도를 끌어올리는 방향 외에 선택지가 많지 않았을 수 있다는 것이다. 건설업계에서는 공공 공사 현장에서 공정 지연이 발생할 경우, 공기를 조정하거나 작업 속도를 늦추는 선택이 실제로 가능한지에 대해 회의적인 시각도 적지 않다. 준공 지연에 따른 책임과 불이익을 고려하면, 공정 만회는 선택이 아니라 전제로 작동하는 경우가 많다는 설명이다. 시공사가 제시한 안전 대책은 현장 순찰 강화, 위험 요소 사전 제거, 도면 검토 철저 등 통상적인 관리 방안에 집중돼 있었다. 그러나 인력과 장비를 동시에 늘리고 공정을 병행하는 상황에서 안전 관리 체계가 그에 맞춰 조정됐는지는 별도의 검증이 필요한 부분이다. 사고 이후 발주처와 지자체, 시공사는 각각 공기 단축 압박과 책임 여부를 두고 선을 긋고 있다. 하지만 사고의 책임을 특정 주체의 일탈로만 좁히기보다는, 공정 지연 상황에서 현장이 어떤 선택을 하도록 설계돼 있었는지를 함께 살펴봐야 한다는 지적도 나온다. 공정 만회가 가능했는지보다 중요한 질문은, 공정이 지연된 공공 공사에서 ‘속도를 늦추는 선택’이 실제로 허용되는 환경이었는지다. 이 질문에 대한 답이 정리되지 않는 한 유사한 사고는 다른 현장에서도 반복될 수 있다는 우려가 나온다.
2025-12-19 07:43:30
-
포스코이앤씨에 쏠린 재시공 요구... 과학적 판단과 행정적 판단의 경계

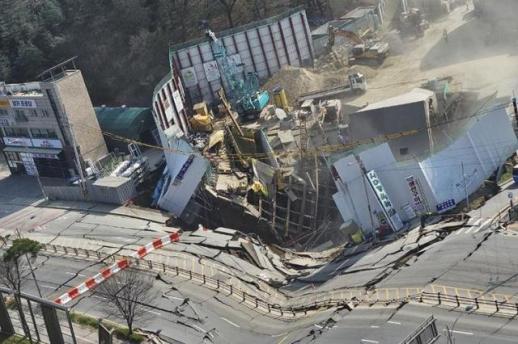

신안산선 붕괴 사고 이후 광명시가 시공사 포스코이앤씨에 통로박스와 수로암거의 전면 재시공을 요구하고 나섰다. 시민 안전을 내세운 강경 대응이지만, 정밀안전진단 결과가 나오기 전에 결론이 먼저 제시됐다는 점에서 기술적 판단인지 행정적 메시지인지에 대한 논란도 함께 제기되고 있다. 18일 업계에 따르면 지난 4월 광명시 신안산선 공사 현장에서 붕괴 사고가 발생했다. 사고 이후 오리로 인근 통로박스는 통행이 전면 중단됐고, 지반 침하로 수로암거의 내구성 저하 가능성도 제기됐다. 이로 인해 시내버스 일부 노선이 장기간 우회 운행했고, 임시정류소 설치 등 추가 행정 조치가 이어졌다. 박승원 광명시장은 17일 기자회견을 열고 시공사인 포스코이앤씨에 통로박스와 수로암거의 전면 재시공과 피해 주민 보상을 요구했다. 이를 이행하지 않을 경우 손해배상 소송을 포함한 법적 대응에 나서겠다는 입장도 밝혔다. 사고로 인한 시민 불안과 불편은 분명한 사실이다. 다만 전면 재시공 요구가 기술적 판단에 근거한 결론인지, 아니면 사고 이후 책임을 분명히 하려는 행정적 대응에 가까운 것인지는 별도의 검토가 필요하다는 지적도 나온다. 통상 통로박스나 수로암거와 같은 지하 시설물은 사고 발생 이후 정밀안전진단을 통해 하부 지반 상태, 구조물 변형 정도, 잔존 내력 등을 종합적으로 평가한 뒤 보수·보강 또는 재시공 여부를 판단한다. 지반 침하가 확인됐다고 해서 곧바로 전면 재시공으로 결론이 나는 것은 아니라는 것이 기술계의 일반적인 설명이다. 이번 사안에서는 정밀안전진단 결과가 공식적으로 제시되기 이전에 전면 재시공 요구가 먼저 나왔다. 안전 확보라는 목표 자체는 분명하지만, 그 결론에 이르는 과정에서 기술적 검증이 충분히 선행됐는지에 대해서는 의문이 남는다. 안전 판단의 핵심 근거가 아직 공개되지 않은 상태에서 재시공을 전제로 한 요구가 제시됐기 때문이다. 보수·보강과 전면 재시공을 구분하는 기술적 기준 역시 구체적으로 설명되지 않았다. 구조물의 기능 상실 여부, 보강 이후 기대 수명, 유지관리 비용 대비 효과, 공사 과정에서의 추가 위험성 등은 통상 판단의 주요 요소로 꼽힌다. 그러나 현재까지 알려진 내용만으로는 이러한 기준이 체계적으로 제시됐다고 보기는 어렵다. 이 때문에 사고 이후 대응이 기술적 판단보다는 행정적 대응에 앞서간 것 아니냐는 시각도 제기된다. 시민 불안을 빠르게 해소하고 강경한 책임 추궁 의지를 보여주는 효과는 있을 수 있다. 반면 향후 정밀안전진단 결과에 따라 판단이 달라질 경우 정책 신뢰와 법적 책임 공방으로 이어질 가능성도 배제하기 어렵다. 전면 재시공이 불가피한 선택이라면 그 결론에 이르는 과정 역시 객관적이고 투명해야 한다. 정밀안전진단을 통한 기술적 판단을 토대로 행정적 조치가 이어질 때 시민 안전과 정책 신뢰를 함께 확보할 수 있다는 지적이 나온다.
2025-12-18 09:57:41
-
공사를 마쳐도 남지 않는다… 손실이 누적되는 건설시장
국내 건설시장에서 “짓고 나면 남는다”는 공식이 더 이상 통하지 않고 있다. 원자잿값과 인건비 상승이 수년째 이어지는 가운데, 공사비는 이를 충분히 반영하지 못한 채 묶여 있고, 그 부담은 시공 단계에서 고스란히 건설사로 이전되고 있다. 최근 중견 건설사들의 경영 부담이 빠르게 커지는 배경에는 이런 환경 변화가 자리하고 있다는 분석이 나온다. 18일 업계에 따르면 실제 최근 3년간 준공된 공사 현장 가운데 절반에 가까운 곳에서 적자가 발생했다. 대한건설협회와 한국건설산업연구원이 전국 150개 건설사를 대상으로 조사한 결과, 2023년부터 2025년까지 준공된 공사의 43.7%가 적자를 기록했다. 공사비가 당초부터 낮게 책정되었거나, 시공 과정에서 계약 금액이 조정되지 못한 사례가 다수였다. 원가 상승 요인이 지속적으로 발생했음에도 이를 반영할 장치는 제한적이었다는 의미다. 이 같은 상황은 공공 공사에서 더욱 두드러진다. 발주 단계에서 예산 제약을 이유로 예정가격이 낮게 산정되거나 과거 단가가 적용되는 사례가 반복되면서, 공사를 진행할수록 손실이 누적되는 현장이 적지 않다는 지적이 이어지고 있다. 일부 건설사들은 현장 유지와 인력 운용을 위해 손실을 감수한 채 수주에 나서고 있는 것으로 전해진다. 공사 기간 산정 역시 부담 요인이다. 같은 조사에서 전체 현장의 64.1%가 공사 기간이 충분하지 않다고 응답했다. 공기 부족으로 지체상금을 부담하거나 추가 인력과 장비를 투입한 사례는 전체의 22%에 달했다. 이는 비용 증가와 함께 현장 관리 부담을 키우며 수익성을 더욱 압박하는 요인으로 작용하고 있다. 이처럼 공사를 마쳐도 손실이 발생하는 상황이 반복되면서, 자금 여력이 상대적으로 취약한 중견 건설사들이 먼저 영향을 받고 있다. 국토교통부 건설산업지식정보시스템에 따르면 올해 1~9월 폐업 신고를 한 종합건설사는 486곳으로 전년 동기 대비 11.7% 증가했다. 4년 전 같은 기간과 비교하면 두 배 이상 늘어난 수치다. 올해 들어 신동아건설, 대저건설, 삼부토건 등 중견 건설사들이 회생절차를 진행했으며, 조기 정상화 사례는 제한적이다. 이 흐름은 수주 시장에서도 나타난다. 서울과 수도권 도시정비사업에서는 대형 건설사 중심의 수주가 이어지고 있다. 분양 시장 불확실성이 커지면서 조합과 금융권이 사업 안정성을 우선적으로 고려하는 경향이 강해졌고, 이에 따라 재무 여력과 시공 실적이 뒷받침된 건설사로 선택이 모이는 모습이다. 중견 건설사들은 수도권 핵심 사업지 접근에 제약을 받고 있다. 미분양 증가는 이러한 부담을 더 키운다. 국토교통부 주택통계에 따르면 10월 말 기준 전국 미분양 주택은 6만9069가구로 석 달 연속 증가했다. 준공 후 미분양 주택은 2만8080가구로 2013년 이후 최대 수준이다. 미분양 물량은 지방에 집중돼 있으며, 지방 사업 비중이 높은 건설사일수록 자금 회수 지연과 금융 비용 부담이 커지고 있다. 재무 지표에서도 경고음이 울린다. 대한건설정책연구원에 따르면 지난해 건설외감기업 가운데 이자보상배율이 1 미만인 기업 비중은 44.2%에 달했다. 영업이익으로 이자 비용을 충당하지 못하는 기업이 절반에 가까운 셈이다. 이 비중은 최근 수년간 꾸준히 높아지고 있다. 보증 사고 규모도 확대되고 있다. 주택도시보증공사에 따르면 지난해 분양 보증 사고 금액은 1조1558억원으로 글로벌 금융위기 이후 처음으로 1조원을 넘어섰다. 건설사의 자금 부담이 수분양자 보호와 금융권 리스크로 이어질 가능성에 대한 우려도 커지고 있다. 이런 가운데 일부 지방 공기업에서는 공사비 갈등을 완화하려는 움직임이 나타나고 있다. 부산도시공사는 민관 합동 사업에 참여한 건설사들을 대상으로 물가 상승에 따른 공사비 증가분의 50%를 보전하기로 결정했다. 에코델타시티 18·19·20블록 등 6개 사업장이 대상이며, 지급 규모는 480억원에 이를 전망이다. 공공 발주 영역에서 공사비 부담을 일정 부분 나누는 사례라는 점에서 업계의 관심이 쏠린다. 내년 국내 건설수주는 전년 대비 소폭 증가할 것으로 예상되지만, 민간 주택 경기 회복 속도는 제한적일 것이라는 관측이 우세하다. 공사비 부담과 지역별 수요 차이가 당분간 이어질 가능성이 크다. 건설업계 안팎에서는 현재의 상황을 단기적인 경기 부진으로만 보기는 어렵다는 시각이 적지 않다. 공사비 산정과 계약 관행, 공기 설정 방식 등 전반적인 점검이 필요하다는 목소리가 나온다. 공사를 마쳐도 손실이 발생하는 환경이 지속된다면, 중견 건설사에 이어 더 넓은 범위로 부담이 확산될 수 있다는 우려도 제기된다. 공사를 하면 할수록 남지 않는 시장. 지금 건설산업이 마주한 현실은 수주 물량의 문제가 아니라, 그 과정에서 발생하는 비용과 책임이 어떻게 배분되고 있는가에 대한 질문으로 이어지고 있다.
2025-12-18 09:00:00
-
-
-
-
